Риск - «подводная скала» (исп.-португ.), что ассоциируется с выражением «лавировать между скалами», т.е. подвергаться опасности. В различных источниках можно встретить разные определения риска:
Риск - потенциальная, численно измеримая возможность неблагоприятных ситуаций и связанных с ними последствий в виде какого-либо ущерба.
Риск - это степень опасности подвергнуться воздействию негативных событий и их возможных последствий.
Проектные риски - это возможность возникновения в ходе реализации проекта неблагоприятных ситуаций и последствий, связанных с нанесением ущерба.
Элементы риска:
- § Рисковое событие - точное описание того, что может повредить проекту, фиксация особенностей неблагоприятного события.
- § Вероятность проявление риска - степень вероятности наступления рискового события.
- § Величина ставки - значение возможных последствий, размер возможного ущерба.
Проекты всегда существуют в условиях неопределенности. Неопределенность - это совокупность неизвестных параметров будущего, отсутствие точного знания о вероятных событиях, которые могут быть как благоприятными, так и неблагоприятными.
В качестве причин неопределенности могут выступать недостаток информации, наличие элемента случайности, наличие противодействия. Реакция на риск, работа с риском индивидуальны и с необходимостью отражают личностные качества проект-менеджера.
Восприятие рисков несет на себе печать личности проект-менеджера, его управленческого стиля (табл. 17).
Таблица 17 Восприятие рисков менеджерами
Планирование управления рисками - это процесс определения подходов и планирования операций по управлению рисками проекта. Планирование процессов управления рисками позволяет обеспечить соразмерность уровня, типа, прозрачности управления рисками и важности проекта для организации, а также выделить достаточное количество времени и ресурсов для минимизации рисков (MPI PMBOK 2004. Русская редакция. С.242).
План управления рисками описывает способы осуществления всех процессов управления рисками. В план управления рисками может входить:
- § методология управления рисками;
- § роли и ответственность участвующих в управлении рисками;
- § бюджет управления рисками;
- § определение периодичности процедур управления рисками;
- § пороговые критерии для распознавания наступления риска;
- § категории рисков;
- § матрица вероятности и воздействия рисков;
- § форматы и шаблоны отчетов.
Идентификация рисков предусматривает определение рисков, способных повлиять на проект, и документальное оформление их характеристик. При необходимости в операциях по идентификации рисков могут принимать участие: менеджер проекта, члены команды, команда управления рисками (если таковая создана), эксперты в определенных областях, не входящие в команду проекта, заказчики, конечные пользователи, другие менеджеры проектов, участники проекта, и эксперты по вопросам управления рисками (PMI PMBOK 2004. Русская редакция. С.246).
Идентификация рисков - это выявление и классификация рисковых событий для проекта и видов потерь (ущерба) от наступления этих рисковых событий (рис. 28). Выходной документ - реестр рисков.
Реестр рисков - список идентифицированных рисков или условий возникновения рисковых событий.
Методы и средства идентификации рисков:
- § анализ документов;
- § SWOT - анализ;
- § мозговой штурм;
- § экспертный опрос. Метод Дельфи;
- § контрольные таблицы;
- § опросные листы;
- § диаграммы.
Рис. 28
Рассмотрим эти риски подробнее.
Внутрипроектные риски нетехнического характера
- 1. Маркетинговые риски:
- § неправильный выбор рынков сбыта продукции;
- § неверное определение стратегических операций на рынке;
- § неточный расчет емкости рынка;
- § неправильное определение мощности производства.
- 2. Риски участников проекта:
- § запаздывание, срыв поставок сырья, стройматериалов;
- § изменение возможных заказчиков проекта;
- § срыв сроков проектных работ субподрядчиком;
- § невыполнение обязательств кредиторами;
- § неквалифицированный персонал;
- § риск расхищения или растрат;
- § риск порчи деловой репутации;
- § риск несчастных случаев;
- § риск текучести кадров.
- 3. Организационно-управленческие риски (риск неуправляемости проекта):
- § ошибки проектирования;
- § неправильная организация работ по проекту;
- § недостаток координации работ;
- § изменение руководства;
- § слабый менеджмент;
- § неправильное планирование проекта;
- § ошибки в проектно-сметной документации.
- 4. Финансовые риски:
- § процентный риск - незапланированное изменение процентной ставки при заключении долгосрочных соглашений о займе;
- § кредитный риск - невозможность выполнения кредитного договора вследствие финансового краха;
- § валютный риск - риск потенциальных убытков вследствие изменения валютных курсов.
- 5. Коммерческие риски (риски реализации продукции):
- § непродуманность, неотлаженность, отсутствие сбытовой сети;
- § задержка в выходе на рынок;
- § невозможность реализовать продукцию в нужном стоимостном выражении и в намеченные сроки;
- § непредсказуемость изменений закупочной цены товаров;
- § рост издержек обращения;
- § потери товара при хранении и транспортировке.
- 6. Специфические риски - редко встречающиеся проектные риски, чаще всего свойственные именно данному проекту (например, ядерный риск в проектировании или реконструкции атомных электростанций).
Производственные (технико-технологические риски)
- 1. Срыв графика работ.
- 2. Риск невыполнения работ.
- 3. Невыход на проектную мощность.
- 4. Производственный брак.
- 5. Перебои с топливом, оборудованием.
- 6. Износ оборудования.
- 7. Выпуск продукции низкого качества.
- 8. Недостаток рабочей силы.
- 9. Недостатки технологии, неправильный выбор оборудования.
- 10. Увеличение стоимости оборудования.

11. Рост расходов на зарплату.
Правовые риски
- 1. Ошибки в лицензиях.
- 2. Несоблюдение патентного права.
- 3. Невыполнение контрактов.
- 4. Возникновение судебных процессов с внешними партнерами.
- 5. Внутренние судебные процессы.
Внешне предсказуемые, но не до конца определенные
- 1. Рыночные.
- 2. Предпринимательские.
- § риск снижения рентабельности;
- § риск потери финансовой устойчивости и ликвидности.
Внешние непредсказуемые
- 1. Макроэкономические.
- 2. Экологические.
Итоговым документом является План реагирования на риски.
Таблица 20
План реагирования на риски может включать в себя:
- § идентифицированные риски, их описания, подверженную их влиянию область проекта (элемент WBS);
- § результаты качественного и количественного анализа рисков, включая список приоритетных рисков и вероятностный анализ проекта;
- § стратегии и методы реагирования на риски;
- § действия для реализации способов реагирования;
- § уровень риска после реализации этих действий;
- § бюджет и расписание работ, необходимых для минимизации рисков;
- § чрезвычайные резервы по срокам и стоимости для обеспечения толерантности заинтересованных лиц к рискам;
- § план действий в чрезвычайных обстоятельствах;
- § планы отставания для использования в качестве реагирования на наступивший риск;
- § остаточные риски, которые могут сохраниться после реагирования, а также сознательно принятые риски;
- § вторичные риски, возникающие в результате реагирования на первичный риск;
- § чрезвычайные резервы, сформированные в результате количественного анализа проекта.
Диверсификация - это распределение рисков между участниками проекта. Распределение рисков является эффективным способом их снижения. Логичнее сделать ответственным за конкретный риск того участника проекта, который обладает возможностью точнее и качественнее рассчитать и контролировать данный риск. Распределение рисков оформляется при разработке плана управления проектом, финансового плана и контрактных документов. При этом следует иметь в виду, что повышение рисков у одного из участников проекта должно сопровождаться адекватным изменением в распределении доходов от проекта. Поэтому при переговорах необходимо:
- § определить возможности участников проекта по предотвращению последствий наступления рисковых событий;
- § определить степень ответственности за риск, которую берет на себя каждый участник проекта;
- § договориться о приемлемом вознаграждении за риски.
Резервирование - создание резервного фонда финансовых средств на покрытие непредвиденных расходов. Зарубежный проектный опыт допускает увеличение стоимости проекта от 7 до 12% за счет резервирования средств на форс-мажор. Российские эксперты допускают увеличение стоимости проекта до 20%.
Резервирование всегда увеличивает проектные затраты, но зато и увеличивает проектную прибыль.Часть резерва должна находиться в распоряжении менеджера проекта, остальной частью распоряжаются в соответствии с контрактом другие участники проекта.
Резервирование средств предусматривает установление соотношения между потенциальными рисками, изменяющими стоимость проекта, и размером расходов, связанных с преодолением нарушений в ходе его реализации. При расчете рисков необходимо, чтобы сальдо накопленных реальных денег в финансовом плане проекта на каждом шаге расчета было не менее 8% планируемых на данном шаге затрат.
Страхование рисков - передача определенных рисков страховой компании. В зависимости от выбранного способа управления рисками различаются различные источники финансирования рисков:
- § средства, учитываемые в составе себестоимости изделий;
- § собственные средства предприятий, в том числе, уставной фонд и резервы, формируемые из прибыли;
- § внешние источники - кредиты, дотации, займы;
- § страховые фонды;
- § фонды самострахования.
Процесс минимизации рисков осуществляется по следующему алгоритму:
- § рассматривается риск, имеющий наибольшую важность для проекта;
- § определяется перерасход средств с учетом вероятности наступления неблагоприятного события;
- § определяется перечень возможных мероприятий, направленных на уменьшение вероятности и опасности рискового события;
- § определяются дополнительные затраты на реализацию предложенных мероприятий;
- § сравниваются требуемые затраты на реализацию предложенных мероприятий с возможным перерасходом средств вследствие наступления рискового события;
- § принимается решение об осуществлении или отказе от противорисковых мероприятий;
- § процесс сопоставления вероятности и последствий рисковых событий с затратами на мероприятия по их снижению повторяется для следующего по важности риска.
Мониторинг и управление рисками - это процесс идентификации, анализа и планирования вновь возникших рисков, отслеживания идентифицированных рисков и тех, которые отнесены в список для постоянного наблюдения, а также проверки и исполнения операций реагирования на риски и оценки их эффективности. В процессе мониторинга и управления рисками используются различные методики, например анализ трендов и отклонений, для выполнения которых необходимы данные об исполнении, собранные в процессе выполнения проекта. Мониторинг и управление рисками является непрерывным процессом, происходящим на протяжении всего жизненного цикла проекта (PMI PMBOK 2004. Русская редакция. С.264).
Мониторинг рисков - это процессы наблюдения за существующими рисками, выявления новых рисков, а также выполнения плана реагирования на риски:
- § пересмотр рисков;
- § аудит рисков;
- § анализ отклонений и трендов;
- § техническое измерение исполнения;
- § анализ резервов;
- § совещания по текущему состоянию.
Управление рисками осуществляется на всех фазах жизненного цикла проекта.
Этап 1. Предпроектное обоснование инвестиций, формулировка концепции проекта и его технико-экономическое обоснование. Анализ рисков производится в процессе предварительной экспертизы проекта. Необходимые действия этого этапа: идентификация и анализ рисков.
Этап 2. Планирование проекта. Работа с рисками включается в разработку сметы и бюджет проекта. Необходимые действия:
- § корректировка дерева решений;
- § определение структуры и объема резервирования средств;
- § учет рисков в финансовом плане проекта.
Этап 3. Реализация проекта. Работа с рисками ведется в процессе мониторинга. Необходимые действия:
- § формирование рабочего бюджета проекта;
- § страхование рисков;
- § контроль за использованием средств на непредвиденные расходы;
- § корректировка бюджета.
Этап 4. Завершение проекта. Работа с рисками ведется на этапе итоговой экспертизы проекта. Необходимые действия:
- § анализ использования средств на непредвиденные расходы;
- § анализ и обобщение фактических проявлений рисков и неопределенности по результатам проекта.
Основная и главная причина, по которой возникают риски проекта — это неопределенность, сопровождающая каждый проект. Одни риски проекта могут быть известны, это те риски, которые определены, оценены и для которых возможно разработать план управления этими рисками. Но есть риски проекта неизвестные — это риски, которые не идентифицированы и не могут быть оценены в данный момент. Хотя специфические риски и условия их возникновения чаще всего не определены, опытные менеджеры проекта знают, что достаточно большую часть рисков можно предвидеть.
Выполняя проекты с высокой степенью неопределенности в таких областях как, цели и технологии их достижения, многие компании уделяют внимание разработке и применению корпоративных методов управления рисками проекта. Данные методы учитывают как специфику проектов, так и специфику корпоративных методов управления.
Американский Институт управления проектами (Project Management Institute, PMI), разрабатывающий и публикующий стандарты в области управления проектами, значительно переработал разделы, регламентирующие процедуры управления рисками. В новой версии PMBoK (принятие которого ожидается в 2000 году) описаны шесть процедур управления рисками. В данной статье мы вкратце рассмотрим процедуры управления рисками.
Управление рисками проекта — это процессы, связанные с идентификацией, анализом рисков и принятием решений, которые включают максимизацию положительных и минимизацию отрицательных последствий наступления рисковых событий. Процесс управления рисками проекта обычно включает выполнение следующих процедур:
- Планирование управления рисками — выбор подходов и планирование деятельности по управлению рисками проекта.
- Идентификация рисков — определение рисков, способных повлиять на проект, и документирование их характеристик.
- — качественный анализ рисков и условий их возникновения с целью определения их влияния на успех проекта.
- Количественная оценка — количественный анализ вероятности возникновения и влияния последствий рисков на проект.
- Планирование реагирования на риски — определение процедур и методов по ослаблению отрицательных последствий рисковых событий и использованию возможных преимуществ.
- Мониторинг и контроль рисков — мониторинг рисков, определение остающихся рисков, выполнение плана управления рисками проекта и оценка эффективности действий по минимизации рисков.
Все эти процедуры взаимодействуют друг с другом, а также с другими процедурами. Каждая процедура выполняется, по крайней мере, один раз в каждом проекте. Несмотря на то, что процедуры, представленные здесь, рассматриваются как дискретные элементы с четко определенными характеристиками, на практике они могут частично совпадать и взаимодействовать.
Планирование управления рисками
Планирование управлением рисками — процесс принятия решений по применению и планированию управления рисками для конкретного проекта. Этот процесс может включать в себя решения по организации, кадровому обеспечению процедур управления рисками проекта, выбор предпочтительной методологии, источников данных для идентификации риска, временной интервал для анализа ситуации. Важно спланировать управление рисками, адекватное как уровню и типу риска, так и важности проекта для организации.
Идентификация рисков проекта
Идентификация рисков проекта определяет, какие риски могут влиять на проект. А также документирует параметры этих рисков. Идентификация рисков будет неэффективной, если она будет проводиться нерегулярно. Важнейшим условием успешной работы с рисками является их постоянная идентификация, в противном случае, менеджер проекта рискует пропустить важные риски, что, в свою очередь, может привести к краху всего проекта.
Именно поэтому менеджер проекта, чтобы идентифицировать риски проекта должен привлекать как можно больше участников: команду проекта, заказчиков, пользователей, независимых экспертов.
Идентификация рисков — итерационный процесс. Вначале идентификация рисков может быть выполнена частью менеджеров проекта или группой аналитиков рисков. Далее идентификацией может заниматься основная группа менеджеров проекта. Для формирования объективной оценки в завершающей стадии процесса могут участвовать независимые специалисты. Возможное реагирование может быть определено в течение процесса идентификации рисков.
Качественная оценка рисков проекта
— процесс качественного анализа выявленных рисков и определения рисков, требующих особого внимания или быстрого реагирования. Качественная оценка рисков определяет степень важности риска и выбирает способ реагирования. Доступность сопровождающей информации помогает легче расставить приоритеты для разных категорий рисков.
Качественная оценка рисков помогает выявить условия, при которых возникают отдельные риски проекта, а также оценить степень влияния рисков на проект. Использование этого метода помогает частично избежать неопределенности, которые часто встречаются в проекте. Риски проекта необходимо переоценивать в течение всего жизненного цикла проекта.

Рис.1 — Качественная оценка рисков
Количественная оценка рисков проекта
Количественная оценка рисков необходима для определения вероятности возникновения рисков, а также влияния последствий рисков на проект. Этот процесс является очень важным, т.к. помогает команде управления проектом верно принимать решения и избегать неопределенностей.
Количественная оценка рисков проекта позволяет определять:
- Вероятность успешности проекта;
- Влияние риска на проект и объем дополнительных затрат, которые необходимы для работы с рисками;
- Критические риски проекта, требующие срочного реагирования со стороны команды проекта;
- Дополнительные затраты всего проекта, связанные с работой с рисками, а также прогноз сроков завершения проекта.
Количественная оценка рисков обычно сопровождает качественную оценку рисков, более того, оба эти процесса, для эффективного их использования, требуют процесс идентификации рисков.
Количественная и количественная оценка рисков могут использоваться как отдельности, так и вместе, все зависит от опыта команды управления проектом, доступного бюджета и времени.

Рис.2 — Количественная оценка рисков
Планирование реагирования на риски проекта
Планирование реагирования на риски — это поиск и выработка способов снижения или повышения воздействия рисков на проект. Те риски проекта, которые отрицательно влияют на проект, команда проекта стрмиться свести к нулю, а риски проекта влияющие положительно на результат проекта команда стремиться приблизить и увеличить.
Планирование реагирования на риски проекта включает в себя идентификацию и ранжирование каждого риска по категориям. Эффективность этого процесса определяет насколько последствия воздействия рисков на проект будут положительными или отрицательными.
Стратегия планирования реагирования должна соответствовать типам рисков, доступности ресурсов и временным затратам. Обычно для каждого из важных рисков вырабатывается несколько вариантов стратегий реагирования на риски проекта.
Мониторинг и контроль рисков проекта
Мониторинг и контроль — определяют остаточные риски проекта, обеспечивают выполнение плана рисков и оценивают его эффективность с учетом понижения риска. Показатели рисков, связанные с осуществлением условий выполнения плана фиксируются. Мониторинг и контроль рисков проекта должен выполняться в течение всего проекта.
Качественно поставленный процесс мониторинга и контроля рисков проекта помогает принимать эффективные решения для предотвращения возникновения новых рисков. Менеджер проекта должен всегда помнить о том, что для эффективного мониторинга рисков необходимо взаимодействие между всеми участниками проекта.
Целью мониторинга и контроля является:
- Насколько качественно применяется реагированик на риски проекта;
- Выявление изменений рисков по сравнению с предыдущим периодом;
- Выявление наступления рисков;
- Уверенность в том, что все необходимые меры по реагированию на риски выполнены;
- Воздействие рисков оказалось запланированным или явилось случайным результатом.

Рис.3 — Мониторинг и контроль
Мониторинг и контроль может повлечь за собой выработку альтернативных стратегий, принятие корректировок, или перепланирование всего проекта для успешной реализации проекта.
Андриус Кутис
Просмотры: 26 404
Вероятность возникновения риска - вероятность того, что событие риска наступит [ 11 ] . Все риски имеют вероятность больше нуля и меньше 100%. Риск с вероятностью 0 не может произойти и не считается риском. Риск с вероятностью 100% также не является риском, поскольку это достоверное событие, которое должно быть предусмотрено планом проекта.
Последствия риска , если он случится, выражаются через дни расписания, трудозатраты, деньги и определяют степень воздействия на цели проекта .
Планирование управления рисками
К планированию управления рисками следует относиться так же серьезно, как к планированию стоимости и расписания проекта . Качественное планирование повышает вероятность получения положительных результатов остальных процессов управления рисками. Планирование управления рисками - это процесс определения подходов и планирования операций по управлению рисками проекта [ 9 ] . Формирование стратегии компании по управлению рисками, основных правил, позволяющих управлять рисками проекта, является целью процесса планирования рисков.
Исходная информация для планирования рисков
Источниками входной информации для процессов планирования рисков являются:
Факторы внешней среды предприятия . Отношение к риску и толерантность к риску организаций и лиц, участвующих в проекте, оказывает влияние на план управления проектом и может проявляться в конкретных действиях.совещания по планированию и анализу . Команда проекта проводит совещания для разработки плана управления рисками, в которых могут принимать участие менеджер проекта, отдельные члены команды проекта и участники проекта, представители организации, отвечающие за операции по планированию рисков и реагированию на них. На совещаниях составляются базовые планы по проведению операций управления рисками. Также разрабатываются элементы стоимости рисков и плановые операции, которые включаются соответственно в бюджет проекта и расписание. Утверждается распределение ответственности в случае наступления риска. Имеющиеся в организации общие шаблоны, касающиеся категорий рисков и определения терминов (например, уровни рисков, вероятность возникновения рисков по типам, последствия рисков для целей проекта по типам целей, а также матрица вероятности и последствий ), приспосабливаются для каждого конкретного проекта с учетом его специфики. Выходы этих операций сводятся в план управления рисками.
За год до экономического кризиса 2008 года один российский финансовый журнал вместе с компанией, занимающейся управлением корпоративными финансами, провели конкурс бизнес-планов. После статистической обработки заявленных работ выяснилось, что самой уязвимой их частью был анализ проектных рисков. Такой недосмотр делал возможным возникновение инвестиционных ошибок, которые влекли за собой значительные потенциальные убытки. В большинстве конкурсных бизнес-планов имело место указание на существование потенциальных опасностей в реализации проекта, однако анализ и оценка рисков проведены не были.
Безрисковых проектов не существует. Увеличение сложности проекта всегда прямо пропорционально увеличивает масштаб и число сопутствующих рисков. Однако оценка рисков реализации проекта – это хоть и обязательный, но промежуточный процесс, результатом которого становится чёткий план снижения степени рискованности и план реагирования в случае осуществления потенциальной угрозы.
Под принято понимать возможность – вероятность возникновения неблагоприятных ситуаций, которые потенциально приводят к ухудшению итоговых и промежуточных показателей . При этом само событие может иметь разную степень неопределённости и различные причины.
Управление рисками включает не только констатацию неопределённости и анализ рисков проекта, но и совокупность методов влияния на рисковые факторы для нейтрализации ущерба. К методам, которые объединяются в систему планирования, отслеживания (мониторинга) и исправления (корректирования), относятся:
- Разработка стратегии управления рисками.
- Методы компенсации, которые включают мониторинг внешней социально-экономической и правовой среды с целью её прогнозирования, а также формирование системы резервов проекта.
- Методы локализации, которые используются в высокорисковых проектах в многопроектной системе. Такая локализация предполагает создание специальных подразделений, которые занимаются реализацией особо рисковых проектов.
- Методы распределения с применением разных параметров (времени, состава участников и др.).
- Методы отказа от рисков, связанные с заменой ненадёжных партнёров, введение в процесс гаранта, страхование рисков. Иногда уход от рисков подразумевает отказ от проекта.
Происходящие неопределённые события не всегда сопровождаются отрицательным эффектом. Например, уход с проекта одного члена команды может повлечь за собой появление на проекте более квалифицированного и эффективного работника. Однако неопределённые события с положительным (и с «нулевым») эффектом не всегда принимаются как предмет рассмотрения при оценке риска проекта. Природа неопределённости связывается с несением потерь по внутренним и внешним обстоятельствам.
Проектная специфика определяется и динамичностью карты риска с изменением рискованности по мере перехода от одной проектной задачи к другой:
- На начальных стадиях проекта существует высокая вероятность угроз с низким уровнем возможных потерь.
- На заключительных этапах риск осуществления угроз снижается, но возрастает величина потенциальных потерь.
С учётом этого, анализ проектных рисков целесообразно проводить неоднократно, трансформируя карту рисков по мере необходимости. При этом особенное значение этот процесс имеет на этапе формирования концепции и проведения работ по проектированию – созданию проектной документации. Например, если ошибка в выборе материала обнаружится на ранних стадиях, это повлечёт за собой срыв сроков. Если же эта ошибка обнаружится в ходе исполнения, ущерб будет гораздо более значительным.
Оценка рисков командой проекта и инвесторами делается на основе важности проекта, его специфики, наличия достаточных ресурсов для реализации и финансирования вероятных последствий проявления рисков. Степень допустимых рисковых величин зависит от запланированного уровня рентабельности, объёма и надёжности инвестиций, привычности проекта для компании сложности бизнес-модели и других факторов.
Последовательность мероприятий по оценке и управлению проектными рисками укладывается в определённую концепцию управления, которая включает ряд обязательных элементов.
Концепция управления проектными рисками: основные элементы
До недавнего времени в методологии управления рисками нормой был пассивный характер. В современном изложении эта методология предусматривает активную работу с источниками угроз и последствиями обнаруженных рисков. Управление рисками – это взаимосвязанные процессы, причём значение имеет не только поведение каждого этапа, но и их последовательность. В целом эта подсистема управления проектом имеет следующую структуру:
- Выявление рисков и их идентификация.
- Анализ проектных рисков и их оценка.
- Выбор эффективных методов, сообразных рискам.
- Применение этих методов в условиях рисковой ситуации и реагирование непосредственно на событие.
- Разработка мер по снижению рисков.
- Контроль за снижением и выработка решений.
Поскольку на сегодняшний день в управлении проектом большинство менеджеров ориентируются на формат, предложенный фреймворком PMBOK, целесообразнее подробнее рассмотреть те 6 процессов управления рисками, которые предложены в PMBOK:
- Планирование управление рисками.
- Идентификация факторов влияющих на риски. На этом же этапе документально оформляются их параметры.
- Качественная оценка.
- Количественная оценка.
- Планирование реагирования.
- Мониторинг и контроль.
После чего цикл снова возобновляется со 2-го по 6-ой пункт, поскольку в ходе проекта контекст существования проекта может меняться.
Проектные риски управляются менеджером проекта, но к решению этой задачи в той или иной степени привлекаются все участники проекта (например, при «мозговом штурме», обсуждении, вынесении экспертных оценок и др.). Это имеет значение ещё и потому, что информационный контекст предполагает выявление не только внешних рисков (экономических, политических, правовых, технологических, экологических и др.), но и внутренних.
В дальнейшем для иллюстрации воплощения основных элементов концепции управления будут приводиться примеры из проекта, которые имеет следующие условные характеристики. Ювелирный завод, который выводит на рынок новые золотые цепочки, для их изготовления закупает импортное оборудование, устанавливаемое в помещениях, которые ещё предстоит построить. Цена на золото как на основное сырьё устанавливается по результатам торгов Лондонской биржи металлов в долларах США. Запланированный объём продаж – 15 кг продукции в месяц, из которых 4,5 кг (30%) предполагается реализовать через собственную сеть магазинов, а 10,5 кг (70%) – через дилеров. Продажа подвержена сезонным изменениям с активизацией в декабре и затуханием в апреле. Оптимальный период для запуска оборудования – канун декабрьского пика продаж. Период реализации проекта – пять лет. Основным показателем эффективности проекта становится NPV (чистая приведенная стоимость), которая в расчётных планах равна 1765 $.
Планирование управления рисками
Вступительный процесс в перечне процедур по работе с проектными угрозами – это планирование управления рисками. Поскольку тот же PMBOK – это фреймворк, и он не даёт рекомендаций по работе с конкретным проектом, то на этом этапе уточняются методы и инструменты, которые уместно применить в реальном стартующем проекте и в реальном контексте. В развёрнутом виде план управления рисками в качестве документа содержит следующие разделы:

В рекомендациях института PMI этот этап необходим для коммуникации всех заинтересованных сторон. При этом в компании уже могут существовать сложившиеся и отработанные методики управления рисками, которые в силу своей привычности – предпочтительнее.
Идентификация факторов риска и основные типы проектных рисков
Всё разнообразие неопределённых событий, которые могут стать факторами риска, свести и описать довольно трудно, поэтому для этого привлекаются все и вся. То есть, не только руководитель проекта и команда участвуют в процессе идентификации факторов, но и заказчики, спонсоры, инвесторы, пользователи, специально приглашённые эксперты.
Причём идентификация – это итерактивный (повторяющийся в течение всего жизненного цикла) и сочетающийся с непрерывным анализом процесс. В ходе проекта часто обнаруживаются новые риски или обновляется информация о них. Поэтому и состав экспертной комиссии может меняться в зависимости от конкретной итерации, характеристики которой, в свою очередь, меняются в зависимости от конкретной рисковой ситуации и типа угрозы. Подобные типы рисков можно классифицировать по разным признакам, но наиболее практичными считаются критерии контролируемости, источников риска, его последствий, способов снижения угроз.
Не все угрозы контролируются, а некоторые – ещё и плохо классифицируются как определённо контролируемые. Под ряд определённо неконтролируемых факторов целесообразно заблаговременно отводить ресурсные резервы.
В целом внешние риски контролируются хуже, чем внутренние, а предсказуемые – лучше, чем непредсказуемые:
- К определённо неконтролируемым внешним рискам относятся вмешательство государственных структур, природные явления и стихийные бедствия, сознательное вредительство.
- К внешним предсказуемым, но плохо контролируемым – социальные, маркетинговые, инфляционные и валютные.
- К частично контролируемым внутренним – риски связанные с организацией проекта, доступностью финансирования и других ресурсов.
- К контролируемым – внутренние технические риски (связанные с технологиями) и контрактно-юридические (патентные, лицензионные и др.).
Критерий источника угроз особенно значим на первоначальных этапах идентификации. Критерии последствий и способа устранения угроз – на этапе анализа факторов. При этом важно не только идентифицировать, но и грамотно сформулировать рисковый фактор, чтобы не смешать источник риска с его последствиями. Поэтому сама формулировка риска должна быть двусоставной: «источник возникновения риска + угрожающее событие».
Для классификации по источникам риска составляют корректные стандартизированные пары:
- Технические факторы – аварийные ситуации и ошибочный прогноз как вид риска.
- Финансовые факторы – нестабильные валютные корреляции.
- Политические – перевороты и революции, религиозные и культурологические угрозы.
- Социальные – забастовки, террористические угрозы.
- Экологические – техногенные катастрофы и т.д.
Но ниже на уже упомянутом примере рассматриваются не все, а только основные типы контролируемых или частично контролируемых проектных рисков.
Маркетинговый риск
Эта угроза связана с недополучением прибыли, причиной чего становится снижение товарной цены или объёма продаж из-за неприятия нового продукта потребителем или переоценки реального объёма продаж. Для инвестиционных проектов этот риск имеет особое значение.
Риск называется маркетинговым, так как он часто возникает из-за недоработок маркетологов:
- недостаточного изучения потребительских предпочтений,
- неверного позиционирования товара,
- ошибок в оценке рыночной конкурентности,
- некорректного ценообразования,
- неправильного способа продвижения продукта и т. п.
В примере с продажей золотых цепочек ошибка в запланированном распределении объёма продаж в соотношении 30% на 70% приводит к тому, что реализация продукта через дилеров в 80% случаев снижает объём получаемой прибыли, поскольку дилеры приобретают товар у поставщика по более низким ценам, чем розничный потребитель. Внешним фактором в этом примере может стать ситуация, при которой активность посещения новых магазинов в торговых центрах зависит от «раскрученности» и популярности самих торговых центров. Путями снижением риска в этой ситуации будут детальный предварительный анализ и договор аренды с внесением ряда популяризующих параметров: удобной стоянки, системы транспортной коммуникации, дополнительных развлекательных центров на территории и др.
Общеэкономические риски
Плохо контролируемые внешние риски, связанные с изменением валютного курса, инфляционными процессами, увеличением числа отраслевых конкурентов и т. п. несут угрозу не только текущему проекту, но и компании в целом. В случае с описанным примером главным из этой группы становится валютный риск. Если конечная цена продукта в рублях для потребителя не меняется, но закупка производится в долларах, то при повышении курса доллара происходит фактическое недополучение прибыли по отношению к расчётным значениям. Потенциально возможна ситуация, когда после продажи цепочки в рублях и переводе средств в доллары, за которые закупается золото, фактическая сумма выручки окажется меньше, чем сумма, необходимая хотя бы для возобновления товарной массы.
Риски, связанные с управлением проектом
Это не только угрозы, связанные с управленческими ошибками, но и внешние риски, причинами которых могут быть, например, изменение таможенного законодательства и задержка груза. Нарушение графика проекта увеличивает срок его окупаемости и удлинением календарного периода, и недополученной выгодой. В примере с золотыми цепочками задержка особенно опасна, поскольку товар имеет выраженную сезонность – после пикового декабря продать золотые украшения будет значительно сложнее. Сюда же относится и риск повышения бюджета.
В практике проектного управления существуют простые способы определения реального строка (и стоимости) проекта. Например, PERT-анализ, при котором задаются три срока (или стоимости): оптимистичный (Х), пессимистичный (Y) и наиболее реалистичный (Z). Ожидаемые значения вводятся в формулу: (Х +4х Z + Y) /6 = планируемый срок (или стоимость). В этой схеме коэффициенты (4 и 6) – результат большого массива статистических данных, но и эта проверенная формула работает, только если все три оценки можно корректно обосновать.
При сотрудничестве с внешними подрядчиками для минимизации рисков оговариваются специальные условия. Так, в примере с запуском новой ювелирной линии нужно построить новые корпуса, стоимость которых определяется в 500 тыс. долларов, после чего планируется получение общей прибыли в размере 120 тыс. долларов в месяц при рентабельности в 25%. Если по вине подрядчика возникнет задержка на месяц, то недополученная прибыль легко высчитывается (120х25%=30 тыс.) и может быть вписана в договор в качестве компенсации за срыв сроков. Эту компенсацию можно «привязать» и к стоимости строительства. Тогда 30 тыс. долларов составят 6% от стоимости работ в 500 тыс.
Результатом всего этого этапа должен стать иерархический (ранжированный по степени опасности и величине) список рисков.
То есть, описание должно обеспечивать возможность сравнения относительного воздействия на ход проекта всех идентифицированных рисков. Идентификация производится по совокупности всех исследований и выявленных на их основе факторов риска.
Анализ проектных рисков трансформирует информацию, собранную в ходе идентификации, в руководство, позволяющее принять ответственные решения ещё на этапе планирования. В ряде случаев качественного анализа бывает достаточно. Результатом такого анализа должно стать описание неопределённостей (и их причин), присущих проекту. Чтобы облегчить процедуру выявления рисков для анализа используют специальные логические карты:
- В группе «Рынок и потребители » собираются вопросы о наличии неудовлетворённых потребностей потребителей, о тенденциях развития рынка и о том, будет ли рынок вообще развиваться.
- В группе «Конкуренты » оценивается возможность конкурентов повлиять на ситуацию.
- В группе «Возможности компании » задаются вопросы о маркетинговой и торговой компетенции и т. д.
В результате сбора ответов выявляются потенциальные риски, связанные с недостижением плана продаж по причине:
- неверной оценки потребительских потребностей и размера рынка,
- отсутствия достаточной системы продвижения продукта,
- недооценки возможностей конкурентов.
В итоге формируется ранжированный перечень рисков с иерархией по важности угроз и величине потенциальных потерь. Так в примере с ювелирными изделиями в основную группу рисков вошли, помимо недостижения количества продаж и снижения финансового объёма из-за более низкой цены, ещё снижение нормы прибыли по причине увеличения цен на сырьё (золото).
Количественный анализ рисков
К количественному анализу прибегают, чтобы определить, как наиболее существенные факторы риска могут повлиять на эффективность проекта. Например, анализируется, повлечёт ли небольшое (10-50%) изменение объёма продаж значительные потери прибыли, делающие проект невыгодным, или проект останется выгодным даже при продаже, например, только половины от запланированного объёма реализации. Для проведения количественного анализа существует ряд методик.
Анализ чувствительности
Данный стандартный метод заключается в подстановке различных гипотетических значений критических параметров в финансовую модель проекта с последующим их расчётом. В примере с запуском ювелирной линии критическими параметрами становятся физический объём продаж, себестоимость и цена реализации. Делается допущение об уменьшении этих параметров на 10-50% и об их увеличении на 10-40%. После этого математически рассчитывается «порог», за которым проект не окупится.

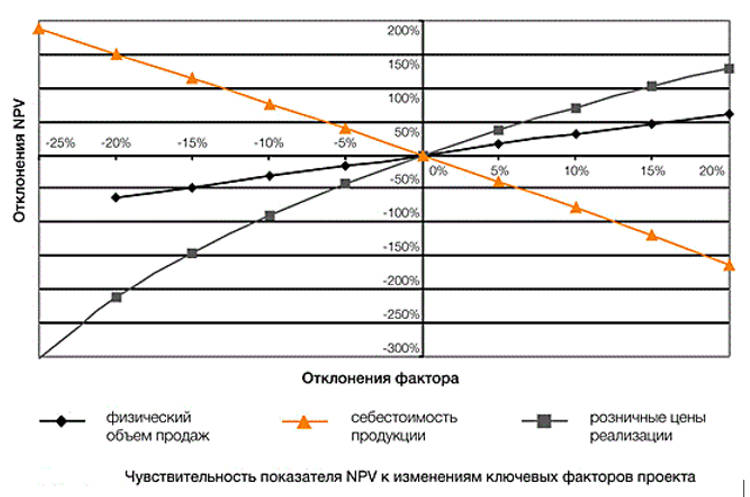

Степень воздействия критических факторов на итоговую эффективность можно продемонстрировать на графике, который отражает первоочередное влияние на результат цены продажи, затем – себестоимости продукции, и затем – физического объёма продаж.
Но значимость фактора изменения цены ещё не говорит о значительности риска, поскольку вероятность колебания цены может быть низкой. Для того чтобы определить эту вероятность, пошагово формируют «дерево вероятностей»:

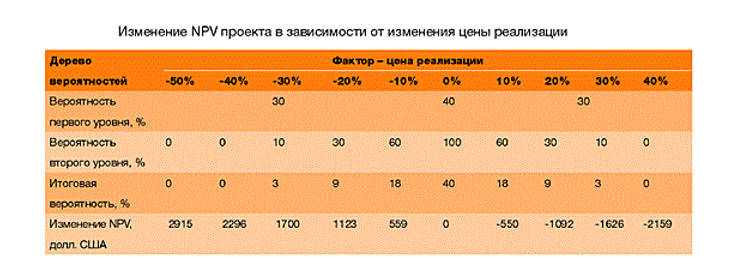

Суммарный риск по эффективности (NPV) представляет собой сумму произведений итоговой вероятности и значения величины риска для каждого отклонения. Риск изменения цены продажи снижает NPV проекта из примера на 6,63 тыс. долларов: 1700 х 3% + 1123 х 9% + 559 х 18% - 550 х 18% - 1092 х 9% - 1626 х 3%. Но после пересчёта двух других критических факторов, выяснилось, что самой опасной угрозой следует считать риск снижения физического объёма реализации (его ожидаемая величина составила 202 тыс. долларов). Второе место по опасности в примере занял риск изменения себестоимости с ожидаемой величиной в 123 тыс. долларов.
Этот анализа позволяет одновременно измерить величину риска нескольких критических факторов. По результатам анализа чувствительности выбираются 2-3 фактора, больше других оказывающих влияние на результат проекта. Затем рассматривают, как правило, 3 сценария развития:

Здесь тоже, полагаясь на экспертные обоснованные оценки, для каждого сценария определяется вероятность его воплощения. Числовые данные для каждого сценария подставляются в реальную финансовую модель проекта, в результате чего получается одна комплексная оценка эффективности. В примере с ювелирным проектом ожидаемое значение NPV получается равным 1572 тыс. долларов (-1637 х 20% + 3390 х 30% + 1765 х 50%).
Имитационное моделирование (метод Монте-Карло)
В случаях, когда эксперты могут назвать не точные оценки параметров, а предполагаемые интервалы колебания, применяют метод Монте-Карло. Его чаще применяют при оценке валютных рисков (в течение года), макроэкономических угроз, рисков колебания процентных ставок и т. п. Расчёты должны имитировать случайные рыночные процессы, поэтому для анализа используют специальный софт или функционал Excel.

Применение статистического правила «трёх сигм» говорит о том, что с вероятностью 99,7% NPV попадёт в диапазон 1725 тыс. долларов ± (3 х 142), то есть с высокой вероятностью результат проекта в примере будет положительным.
Антирисковые меры: планирование способов реагирования
Результатом анализа рисков может стать карта рисков с визуализацией соотношения вероятности и степени воздействия на показатели. Она облегчает регламентированную процедуру планирования минимизации угроз.
В четвёрку основных типов реагирования входят:
- Принятие, предполагающее осознанную готовность к риску с переносом усилий не на предотвращение, а на устранение последствий.
- Минимизация, работающая для контролируемых рисков.
- Передача-страхование, когда находится третья сторона, готовая принять риск и его последствия на себя.
- Избежание, при котором предполагается полное устранение источников возникновения риска. Пассивной и нерациональной формой избежания считается отказ от отдельных элементов проекта.
Современные программные инструменты рассчитаны на разный уровень управления проектами. Для крупной компании, имеющей большой проектный портфель, средства автоматизации управления рисками чаще закладываются сразу в интегрированный пакет ERP-класса. Для малого и среднего бизнесов подойдут последние версии MS Project, где предоставляется возможность настройки блока управления рисками по процессам идентификации, классификации, а также оценки и качественного анализа рисков с построением матрицы вероятности. Имитационное моделирование можно провести с использованием программ Project Expert, «Альт-Инвест».
1. Понятие риска и неопределенности.
В своей деятельности инициаторы и менеджеры проектов неизбежно сталкиваются с ситуациями неопределенности и риска. Риск объективно присущ хозяйственной деятельности, и чтобы достичь успеха и победить в конкурентной борьбе, важно разработать эффективную и рациональную стратегию управления им.
Появление риска обусловлено неопределенностью внешней, динамично изменяющейся, среды, с одной стороны, и ограниченностью ресурсов компании - с другой (рис. 6.1).
Большинство исследователей1 разделяют понятие неопределенности и понятие риска. Это разделение основано на следующих положениях.
1. Риск имеет место только в тех случаях, когда принимать решение необходимо (если это не так, нет смысла рисковать). Иначе говоря, именно необходимость принимать
решения в условиях неопределенности порождает риск. При отсутствии таковой необходимости нет и риска.
2. Риск субъективен, а неопределенность объективна. Например, объективное отсутствие достоверной информации о потенциальном объеме спроса на производимую
продукцию приводит к возникновению спектра рисков для участников проекта. Риск, порожденный неопределенностью вследствие отсутствия маркетингового исследования для проекта, обращается в кредитный риск для инвестора, а в случае невозврата кредита - в риск потери ликвидности и далее в риск банкротства, а для реципиента этот риск трансформируется в риск непредвиденных колебаний
рыночной конъюнктуры. Для каждого лица, принимающего решение, проявление риска индивидуально как в качественном, так и в количественном выражении.
3. Неопределенность существует, как правило, в тех случаях, когда вероятности и влияние впоследствие приходится определять субъективно из-за отсутствия статистиче-
ских данных за предшествующие периоды. Риск характерен для производственно-экономических систем с массовыми событиями.
4. Риск всегда связан с какой-либо деятельностью. Иначе говоря, если предприятие планирует реализовать проект - оно подвержено инвестиционным, рыночным рискам; если же компания не осуществляет никаких действий, она опять-таки несет риски - риск неполученной прибыли, те же рыночные риски и пр. Это заложено уже в самом определении понятия ≪предприятие≫.
Таким образом, риск возникает тогда , когда нужно принять решение , связанное с преодолением неопределенностив ситуации неизбежного выбора . Поскольку любое хозяйственное решение, как правило, связано с выбором наилучшего из имеющихся вариантов, оно неизбежно подразумевает наступление ситуации риска, следовательно, менеджеры предприятия должны уделять значительное внимание управлению риском.
Риски, которым подвержен проект, могут возникать в силу как внутренних, так и внешних факторов неопределенности.
В ситуации риска возможна оценка следующих основных моментов:
1) вероятность получения желаемого результата (удачи);
2) вероятность наступления нежелательного исхода;
3) вероятность отклонения от выбранной цели;
4) возможные благоприятные и неблагоприятные последствия действий.
Наиболее важными характеристиками отдельного вида риска являются:
Время возникновения;
Основные факторы возникновения;
Характер учета;
Характер последствий.
Вопрос 2. Классификация проектных рисков
Зная конкретные характеристики риска, можно осуществить группировку сходных видов риска по тем или иным критериями, т.е. провести классификацию рисков .
Основные виды рисков, определенных на основе функциональных признаков, представлены в табл

Внешние риски непосредственно не связаны с деятельностью компании. На их уровень влияет большое количество факторов, в том числе:
Факторы прямого воздействия (поставщики, потребители, конкуренты, профсоюзы, государственные органы);
Факторы косвенного воздействия (политические, экономические, демографические, социальные и др.). Внутренние риски обусловлены деятельностью самой компании и ее стейкхолдеров (заинтересованных лиц).
На их уровень влияют:
Качество управления;
Уровень специализации;
Уровень производительности труда;
Уровень техники безопасности;
Эффективность логистических схем;
Недооценка конкурентов;
Ошибочная ценовая политика и др.
Статические (чистые ) риски характерны тем, что всегда обусловливают убытки реализации проекта. Эти риски обладают относительно постоянным характером проявле-
ния, имея при этом стабильную и устойчивую динамику основных ключевых экономических показателей. Их также называют чистыми рисками, потому что они отражают возможность получения отрицательного финансового результата. Основными факторами статических рисков являются:
Негативное воздействие результатов стихийных бедствий (пожаров, землетрясений, наводнений и т.п.);
Угроза собственности третьих лиц (например, вынужденное прекращение деятельности основного поставщика);
Несчастные случаи (потеря вследствие смерти или недееспособности ключевых сотрудников компании).
Риски оцениваются вероятностью риска возникновения убытков (потерь) и размером этих убытков.
Динамические (спекулятивные ) риски означают возможность получения как положительного, так и отрицательного результата реализации проекта, т.е. обеспечивают как дополнительную прибыль, так и чистые убытки (потери). Для этих рисков характерно наличие следующих возможных исходов:
появление отрицательного результата, сохранение ситуации в прежнем состоянии и появление положительного результата. Наиболее ярко динамические риски проявляются в областях реализации проекта, которые зависят от рыночной конъюнктуры (изменение курса валют, изменение курсовой стоимости акций, изменение стоимости деривативов, изменение учетной ставки ЦБ РФ и др.).
Единичные риски возникают тогда, когда компания осуществляет анализ и оценку проектных рисков по отдельному виду деятельности (например, производственной), вне связи с другими видами деятельности (финансовой и инвестиционной), без учета изменения доходности портфеля рисков в целом.
Портфельные риски учитываются в том случае, когда компания разрабатывает и управляет различными портфелями своих проектов. В этом случае риск портфеля связан с общим ухудшением его качества и показывает возможность убытков (потерь) при вложении в определенный проект по сравнению с другими проектами.
Систематические (недиверсифицируемые ) риски возникают для всех участников бизнес-деятельности. Они, как правило, определяются сменой стадий производственно-
экономического цикла, уровнем платежеспособного спроса, изменениями налогового законодательства и другими факторами, на которые компания повлиять не может. Например, к систематическим рискам следует отнести риски изменения рыночных цен (обменные курсы иностранных валют, ставки процента и т.п.), которые влияют на изменение прибыли.
Несистематические (диверсифицируемые ) риски характерны для каждого конкретного проекта. Они связаны с низкой эффективностью управления (компетенцией персо нала), усилением конкуренции на данном сегменте рынка, нерациональной структурой капитала компании, а также другими факторами, негативных последствий которых можно в существенной степени избежать при повышении общего уровня корпоративного управления. Например, компания может осуществлять операции хеджирования с тем, чтобы регулировать волатильность показателей прибыли или убытка. Несущественные риски обусловливают убытки (потери) от бизнес-деятельности в пределах значений риска (уровня приемлемости), при которых сохраняется высокий уровень
эффективности бизнеса. Это допустимый риск потери части прибыли (дохода), при котором проект может быть конкурентоспособным.
Существенные риски обуславливают убытки (потери), которые значительно превышают прогнозируемую прибыль (доход) и могут привести к значительному уменьшению стоимости проекта и компании в целом.
Нестрахуемые риски - те риски, которые не берутся страховать страховые компании. Основными факторами (событиями) нестрахуемых рисков, например, являются передача сотрудниками компании коммерческой информации конкурентам. В случае наступления нестрахуемых рисков потери возмещаются за счет собственного капитала и специально создаваемых резервных фондов компании, т.е. используется так называемое самострахование.
Страхуемые риски - те, по которым проводится страхование. Основными факторами (событиями) страхового риска являются пожары и другие стихийные бедствия; порча
и уничтожение продукции при транспортировке; невыполнение обязательств субподрядчиков; приостановка деловой активности компании; смерть или заболевание руководителя или ведущих сотрудников и др.
Полностью управляемые риски - это риски, условия воз-
никновения, причины и следствия, вероятность и тяжесть последствий которых известны, существуют известные и апробированные многократно в деятельности конкретного предприятия методы управления.
Частично управляемые риски - те, идентификация которых не является абсолютно точной, количественный анализ вызывает затруднения, методы управления известны, но не получили широкого применения на данном предприятии
или у данной проектной команды.
Неуправляемые риски - риски, условия возникновения которых неизвестны, апробированных мер противодействия не существует.
Такая классификация позволяет лицу, принимающему решения, определиться с приоритетами при управлении рисками. Очевидно, что частично управляемые риски нуж-
даются в дальнейшем изучении, идентификация же и анализ неуправляемых рисков с позиций приемлемого риска являются чересчур дорогостоящими и длительными действиями и потому нецелесообразны.
На каждом предприятии и с учетом особенностей реализуемых проектов может разрабатываться собственная классификация рисков.
Вопрос 3. Система управления проектными рисками.
Факторы риска оказывают негативное или позитивное влияние, как минимум, на одну из составляющих целей проекта (сроки, стоимость, качество). Следовательно, управление рисками должно быть нацелено на минимизацию негативных последствий неблагоприятных событий и максимизацию выгод в случае наступления благоприятных событий.
В процессе разработки системы интегрированного управления рисками проекта необходимо решить следующие задачи:
Разработка и применение единообразных и последовательных подходов к выявлению, оценке и элиминированию рисков проекта;
Выявление рисков, которые в наибольшей степени влияют на результаты реализации проекта, и разработка эффективной системы мероприятий по их элиминированию;
Формирование возможности для акционеров (владельцев) задавать и отслеживать качество управления рисками проекта на основе четких и понятных критериев;
Организация целенаправленной деятельности по управлению рисками с целью снижения их до приемлемого уровня, либо передача третьей стороне;
Оперативное реагирование на возникающие рисковые события, отслеживание изменений внешней и внутренней бизнес-среды;
Обеспечение комплексной работы по управлению рисками на регулярной основе, четко разграничив ответственность за наступление рисковых событий между различ-
ными направлениями деятельности и уровнями управления;
Обеспечение функционирования внутреннего контроля и аудита, а также раскрытие информации по рискам;
Снижение возможных рисковых убытков (потерь) и оптимизация затрат на все мероприятия, направленные на элиминирование рисков;
Внедрение информационной системы интегрированного управления рисками инновационного проекта.
Стадии (этапы) основного процесса управления рисками проекта могут быть классифицированы по-разному. С учетом существующей практики процесс управления рисками проекта, как правило, включает в себя следующие стадии:
Разработка целей и стратегий по управлению рисками;
Идентификация рисков;
Оценка и анализ рисков;
Элиминирование рисков;
Мониторинг рисков.
Разработка целей и стратегий по управлению рисками проекта осуществляется для определения модели будущего результата реализации проекта, а также конкретной совокупности ресурсов и способов (методов) их использования для получения требуемых ключевых экономических показателей реализации проекта.
Цель предполагает выбор конкретной модели будущего результата предпринимательской деятельности и совокупности ресурсов и методов их использования при наличии рассматриваемых факторов риска. Причем признаки, свойства и мера этого результата должны быть точно определены.
Разработка стратегий по управлению рисками опирается на план риск-менеджмента.
План риск-менеджмента должен охватывать следующие основные аспекты:
- методологию - подходы, инструменты и источники информации, которые могут быть использованы для осуществления управления рисками;
- распределение полномочий и ответственности - решение вопроса о том, какая структура и кто в ней осуществляет управление рисками для каждого типа действий и несет ответственность за результаты управления;
- график проведения мероприятий - определяет, как часто будут осуществляться процедуры риск-менеджмента на предприятии. Результаты должны быть получены достаточно рано для принятия правильных решений. Решения должны периодически пересматриваться в процессе текущей деятельности;
- методы расчетов и их интерпретация для проведения качественного и количественного анализа;
- границы допустимости риска - пороговые критерии для каждого заинтересованного лица;
- формы отчетов - описание того, как результаты процесса риск-менеджмента будут отражены в документации,
как они будут анализироваться и передаваться для менеджеров, внутренних и внешних акционеров, контрагентов, инвесторов и т.д.
Для разработки плана риск-менеджмента могут использоваться стандартные технологии планирования. При этом для отдельных проектов следует использовать планирование ≪снизу - вверх≫, так как каждый проект имеет свои особенности, а соответственно и подходы к управлению риском при их реализации могут различаться. Поэтому общий план риск-менеджмента необходимо корректировать с учетом особенностей конкретных проектов.
В результате разработки плана риск-менеджмента должны быть получены:
- руководящие документы (стандарты предприятия ) по организации риск-менеджмента . К таким документам может относиться, например, положение по управлению риском , содержащее ключевые моменты стратегии риск-менеджмента. Положение отражает философию компании по отношению к управлению риском. В нем должно быть очерчено разграничение полномочий между различными структурными единицами, указано, кто отвечает за определенные аспекты риск-менеджмента и т.п.;
- план риск-менеджмента , отражающий методологию, распределение полномочий и ответственности, график проведения мероприятий, методы расчетов и их интерпрета-
цию, границы допустимости риска, формы отчетов по каждому процессу и т.п. План риск-менеджмента не содержит мероприятий по противодействию конкретным рискам - он дополняется планом противорисковых мероприятий, разрабатываемым отдельно.
Идентификация (диагностика ) риска представляет процесс выявления подверженности организации неопределенности, что предполагает получение полной информации
об организации, рынке, законодательстве, социальном, культурном и политическом окружении. Для идентификации риска необходим методологический подход с тем, чтобы выявить максимальное число рисков, которым подвержена организация во всех сферах деятельности. Поскольку идентификация является обязательным и необходимым элементом процедуры управления рисками, ее определение дается практически во всех стандартах, регламентирующих процессы риск-менеджмента. К наиболее
часто применяемым стандартам относится международный стандарт, разработанный Федерацией европейских ассоциаций риск-менеджеров (FERMA). В соответствии с ним, идентификация риска представляет собой процесс выявления подверженности организации неопределенности.
К основным ресурсам идентификации риска относятся:
- план риск-менеджмента , разработанный на предыдущем этапе деятельности;
- внутренние документы , регулирующие деятельность предприятия в различных областях - положение об организационной структуре, положение о финансовой струк-
туре, документы, регламентирующие ресурсное обеспечение, закупки, систему сбыта, организацию бухгалтерского и управленческого учета и т.п. Это связано с тем, что идентификация рисков требует понимания миссии предприятия, особенностей его деятельности, интересов менеджеров и владельцев, что невозможно без получения данных по другим функциональным областям;
- концепции и планы по отдельным проектам предприятия ;
- принципы классификации риска . Они могут быть отражены в положении по управлению рисками, разрабатываемом на первом этапе, либо в плане риск-менеджмента. Если этого там нет, то такие принципы необходимо разработать;
- информация из внешних источников , связанная с деятельностью подобных предприятий. Источниками такой информации могут быть знания и опыт менеджеров, коммерческие базы данных, публикации в научных журналах и т.д.
Идентификация рисков осуществляется различными методами , среди которых наиболее распространены следующие.
Мозговой штурм является, пожалуй, наиболее часто используемой технологией идентификации риска. Его цель - получить обширный список рисков, который может
быть использован впоследствии для проведения качественного и количественного анализа риска. Как известно, мозговой штурм базируется на следующих правилах:
Критика высказываемых идей нежелательна;
Количество высказанных идей превалирует над их качеством;
Развитие идей других участников, безусловно, желательно;
В мозговом штурме может участвовать значительное количество участников, так как именно это обеспечивает необходимую широту списка рисков.
Метод Дельфи используется для достижения согласованного мнения экспертов по перечню и характеристикам рисков. Участники идентифицируют риски анонимно
и не встречаются друг с другом. Полученные результаты передаются экспертам для дальнейшей работы. Метод Дельфи помогает снизить необъективность и удерживает
любого участника от чрезмерного влияния на результаты процесса.
Анкетирование . Можно идентифицировать риски путем анкетирования экспертов с помощью специально разработанных опросных листов. Менеджер, отвечающий за идентификацию риска, подбирает подходящих экспертов и снабжает их необходимой информацией, например структурой декомпозиции работ и списком допущений. Эксперты выделяют риски, исходя из собственного опыта, информации о проекте и других источников информации, которые они сочтут полезными.
SWOT-анализ . Позволяет рассмотреть предприятие с точки зрения каждой из SWOT-сторон (сильные и слабые стороны предприятия, благоприятные возможности и угрозы со стороны внешней среды) и расширить перечень принимаемых во внимание рисков.
Структурные диаграммы позволяют анализировать особенности структуры предприятия и вытекающие из них риски. Данные, полученные таким путем, полезны прежде всего для оценки внутренних рисков, связанных с качеством менеджмента, организации сбыта и т.д., а также коммерческих рисков. Структурные диаграммы позволяют определить несколько форм возможного внутреннего риска: дублирование, зависимость и концентрацию. Конкретный вид структурных диаграмм зависит от сложившегося типа управления и принципов разделения функций для различных предприятий.
Потоковые диаграммы изображают отдельные технологические процессы и их взаимосвязь. Их можно разделить на три большие группы, описывающие:
Отдельный технологический процесс внутри предприятия;
Совокупность производственных процессов и элементов управления;
Технологическую цепочку, в которой предприятия составляет одну из частей.
Анализ потоковой диаграммы позволяет выявить ≪узкие места≫ производственного процесса. В результате идентификации можно осуществить описание риска, которое представляет собой подробное описание выявленных рисков в определенном формате, что позволяет провести дальнейший, качественный анализ риска. Описание риска служит основой для формирования ≪карты риска≫ организации, которая обобщает данные об описании риска, действующие механизмы контроля, планируемые мероприятия по снижению уровня риска, ответственных за мероприятия. Формирование ≪карты риска≫ позволяет четко сформулировать приоритетные направления в части управления рисками, определить наиболее эффективные методы контроля. В этих документах находят отражение не только категории рисков отдельных подразделений компании, описание их причин, вероятность возникновения, но и контрольные процедуры в отношении конкретных рисков, план действий по их минимизации, а также
ответственность сотрудников различных структурных подразделений за управление рисками. В процессе оценки и анализа рисков проекта в зависимости от уровня неопределенности используются качественные, количественные оценки или стресс-анализ.
Различные организации применяют разные методы измерения последствий и вероятностей событий. Для многих организаций достаточно использовать трехмерный метод
оценки последствий - высокий уровень, средний, низкий. Шкала вероятности риска обычно принимает значения от 0 (вероятность отсутствует) до 1 (полная определен-
ность). Шкала тяжести риска отражает степень его влияния на цели проекта. Она может быть порядковой или количественной (числовой).
Вопрос 4. Основные подходы к оценке риска.
Рассматривая риск с точки зрения его оценки, необходимо решить следующие задачи:
Описать все возможные в будущем варианты развития событий, соответствующие данному риску (возможные исходы принятия решений или случайные события);
Определить вероятности каждого из этих вариантов
(случайных событий).
Среднее ожидаемое значение (математическое ожидание ) случайной величины Х выражается в денежных единицах, обозначается МХ и вычисляется как средневзвешенное для всех различных ее значений, где вероятность каждого
значения используется в качестве весового коэффициента.
Рассчитывается как:

Коэффициент вариации - это соотношение риска и дохода по проекту. Чем он выше, тем более рискованным является проект. Коэффициент вариации позволяет определить уровень риска, если показатели средних ожидаемых доходов по проектам различны.

В мировой практике менеджмента используются различные методы анализа проектных рисков. К наиболее распространенным из них следует отнести:
Метод корректировки нормы дисконта;
Метод достоверных эквивалентов (коэффициентов достоверности);
Анализ чувствительности критериев эффективности (чистый дисконтированный доход (NPV ), внутренняя норма доходности (IRR ), индекс прибыльности (PI ) и др.);
Метод сценариев;
Анализ вероятностных распределений потоков платежей;
Деревья решений;
Метод Монте-Карло (имитационное моделирование) и др.
Метод корректировки ставки дисконтирования заключается во введении в финансовую модель проекта (при расчете чистой дисконтированной стоимости) премии за риск, увеличивающей ставку дисконтирования. Надбавка устанавливается исходя из принятой в организации концепции учета стоимости денег во времени. Как правило, риск учитывается кумулятивным методом на основе присваиваемых разным видам рисков рангов (в процессе качественного анализа).
Достоинства этого метода - в простоте расчетов, а также в понятности и доступности. Вместе с тем метод имеет существенные недостатки.
Метод корректировки ставки дисконтирования осуществляет приведение будущих потоков платежей к настоящему моменту времени (осуществляется дисконтирование
по более высокой норме), но не дает никакой информации о степени риска (возможных отклонениях результатов). При этом полученные результаты существенно зависят
только от величины надбавки за риск. Он также предполагает увеличение риска во времени с постоянным коэффициентом, что вряд ли может считаться корректным, так как для многих проектов характерно наличие рисков в начальные периоды с постепенным снижением их к концу реализации. Таким образом, прибыльные проекты, не предполагающие со временем существенного увеличения риска, могут быть оценены неверно и отклонены.
Данный метод не несет никакой информации о вероятностных распределениях будущих потоков платежей и не позволяет получить их оценку.
Наконец, обратная сторона простоты метода состоит в существенных ограничениях возможностей моделирования различных вариантов, которое сводится к анализу зави-
симости критериев NPV (IRR , PI и др.) от изменений только одного показателя - нормы дисконта.
Несмотря на отмеченные недостатки, метод корректировки ставки дисконтирования широко применяется на практике.
Метод достоверных эквивалентов . Недостатками этого метода следует признать:
Сложность расчета коэффициентов достоверности, адекватных риску на каждом этапе проекта;
Невозможность провести анализ вероятностных распределений ключевых параметров.
Анализ чувствительности . Помогает определить, какие риски могут иметь наибольшее потенциальное влияние на цели предприятия. Анализ чувствительности исследует
степень, в какой неопределенность каждого элемента проекта влияет на общие результаты, в то время как остальные неопределенные элементы остаются на своем базовом (первоначально оцененном) уровне.
Анализ чувствительности - простейший и потому наиболее часто используемый количественный метод исследования рисков. Он лежит в основе принятия ряда управ-
ленческих решений. Так, если цена продукта оказалась критическим фактором (как в приведенном примере), то можно усилить программу маркетинга или пересмотреть
затратную часть, чтобы снизить стоимость проекта. Если же анализ показывает высокую чувствительность к изменению объема производства, следует уделить внимание повышению производительности. Анализ чувствительности обладает рядом несмненных преимуществ, к которым относятся его простота, теоретическая прозрачность, возможность формализации и естественность применяемого математического аппарата, наглядность интерпретации результатов. Именно эти достоинства обусловили широкое практическое использование этого метода.
Однако анализу чувствительности присущи и существенные недостатки.
Во-первых, этот метод является экспертным, т.е. разные группы методов могут получить различные результаты.
Во-вторых, в ходе анализа чувствительности не учитывается корреляция между изменяемыми факторами, что может снизить достоверность результатов. Третьим недостатком выступает однофакторность этого метода, т.е. ориентированность на учет только одного фактора, при этом все другие остаются неизменными. Это не позволяет учитывать динамический характер проекта.
Метод сценариев в целом позволяет получать достаточно наглядную картину для различных вариантов реализации проектов, а также предоставляет информацию о чувствительности и возможных отклонениях, а применение программных средств типа Excel позволяет значительно повысить эффективность подобного анализа путем практически неограниченного увеличения числа сценариев и введения
дополнительных переменных.
Анализ вероятностных распределений потоков платежей .
Применение данного метода позволяет получить полезную информацию об ожидаемых значениях NPV и чистых денежных потоков, а также провести анализ их вероятностных распределений. Вместе с тем использование этого метода предполагает, что вероятности для всех вариантов денежных поступлений известны либо могут быть точно определены.
В действительности в некоторых случаях распределение вероятностей может быть задано с высокой степенью достоверности на основе анализа прошлого опыта при наличии больших объемов фактических данных. Однако чаще всего такие данные недоступны, поэтому распределения задаются исходя из предположений экспертов и несут в себе большую долю субъективизма.
Деревья решений . Это диаграмма, которая описывает принятие решений, связанных с принятием той или иной из доступных альтернатив. Она объединяет вероятности
рисков и затраты и выгоды по каждому логическому сценарию, связанному с будущими событиями и принимаемыми решениями. Использование дерева решений связано с выявлением того, какое из решений принесет лицу, принимающему решение, наибольшую ожидаемую ценность, если все неопределенные компоненты, затраты, результаты и будущие действия будут выражены количественно.
Ограничением практического использования данного метода является исходная предпосылка о том, что проект должен иметь обозримое или разумное число вариантов развития. Метод особенно полезен в ситуациях, когда решения, принимаемые в каждый момент времени, сильно зависят от решений, принятых ранее, и в свою очередь определяют сценарии дальнейшего развития событий.
Имитационное моделирование . Имитационное моделирование по методу Монте-Карло (Monte-Carlo Simulation ) позволяет построить математическую модель для проекта
с неопределенными значениями параметров и, зная функции распределения вероятностей для параметров проекта, а также корреляцию между параметрами, получить распределение доходности проекта. Укрупненная схема анализа рисков по методу Монте-Карло для инвестиционного проекта приведена на рис. 6.5.

Практическое применение данного метода продемонстрировало широкие возможности его использования в инвестиционном проектировании, особенно в условиях
неопределенности и риска. Данный метод особенно удобен для практического применения тем, что удачно сочетается с другими экономико-статистическими методами, а также с теорией игр и другими методами исследования операций.
Высокая степень риска проекта приводит к необходимости поиска путей ее искусственного снижения. В практике управления проектами существует три способа снижения риска:
Распределение риска между участниками проекта (передача части риска соисполнителям);
Страхование;
Резервирование средств на покрытие непредвиденных расходов.
Обычная практика распределения риска заключается в том, что делают ответственным за риск того участника проекта, который в состоянии лучше всех рассчитывать
и контролировать риск. Однако в жизни часто бывает так, что именно этот партнер недостаточно крепок в финансовом отношении, чтобы преодолеть последствия от действия рисков. Распределение риска реализуется при разработке финансового плана проекта и контрактных документов.
Большинству крупных проектов свойственна задержка в их реализации, что может привести к такому увеличению стоимости работ, которое превысит первоначальную стоимость проекта. Выход из такой ситуации заключается в привлечении к участию в проекте страховых компаний.
Создание резерва средств на покрытие непредсказуемых расходов представляет собой способ борьбы с риском, предусматривающий установление соотношения между потенциальными рисками, влияющими на стоимость проекта, и размером расходов, необходимых для преодоления сбоев в выполнении проекта. Основной проблемой при создании резерва на покрытие непредвиденных расходов является оценка потенциальных последствий риска.
Вопрос 5. Методы управления рисками.
Обычно выделяют следующие методы управления рисками: уклонение, локализация, диссипация, компенсация. Схема методов управления рисками приведена на рис. 6.6.

Методы, основанные на передаче рисков , обычно рассматривают как самые надежные, мотивируя это тем, что затраты, связанные с передачей рисков, легко определить
и оценить. По общему правилу, передача рисков выгодна для обеих сторон при соблюдении следующих условий:
Потери, которые могут быть велики для стороны, передающей риск, могут оказаться незначительными для стороны, риск принимающей;
Принимающая сторона может находиться в лучшем положении для снижения потерь или контроля за хозяйственным риском, чем сторона, передающая риск.
К наиболее распространенным типам контрактов относятся:
1) договоры строительного подряда. Все риски, связанные со строительством, берет на себя строительная фирма. В соответствии со ст. 741 ГК РФ риск случайной гибели или
повреждения объекта до его приемки заказчиком несет подрядчик;
2) лизинг машин и оборудования. Часть рисков остается у собственника имущества (увеличение ставки налога на имущество, моральный и физический износ);
3) контракты на хранение и перевозку грузов. Объем передаваемых рисков зависит от статуса сторон и условий договора. Обычно передаются обязательственные срочные риски. Предметом передачи в данном случае являются финансовые риски, связанные с порчей или потерей имущества в процессе их транспортировки или проведения
погрузо-разгрузочных работ. Потери, связанные со снижением рыночной цены продукции, несет само предприятие, даже если это снижение вызвано задержкой в доставке груза;
4) контракты продажи, обслуживания, снабжения;
5) договор факторинга (финансирование под уступку денежного требования) связан с передачей риска безнадежной дебиторской задолженности. Предметом передачи является кредитный риск предпринимательской фирмы, который передается коммерческому банку или специализированной факторинговой компании за определенную плату.
При контрактной передаче рисков необходимо учитывать следующие моменты:
Распределение рисков между сторонами должно быть четким и недвусмысленным;
Принимающая сторона должна иметь значительные полномочия для того, чтобы быстро выполнить все принятые на себя обязательства;
Риск должен передаваться по цене, одинаково привлекательной для обеих сторон.
Наиболее часто применяющиеся приемы минимизации рисков по хозяйственным контрактам представлены в табл. 6.91.

Также к группе методов, связанных с передачей риска, относят залог, поручительство, банковскую гарантию.
Залог - способ обеспечения обязательства, при котором кредитор (залогодержатель) приобретает право в случае его неисполнения должником (залогодателем) получить
